六张网之地下管网:项目谋划路径与四类资金组合落地实操
发布时间:2026-08-06 浏览量:191

2026年4月中央政治局会议首次明确"六张网"顶层布局,城市地下管网与国家水网、新型电网、算力网、新一代通信网、物流网并列,被列为国家级骨干网络。

据《城市更新"十五五"规划》(国发〔2026〕12号),十五五期间全国需改造地下管网约77万公里,总投资超5万亿元。2026年超长期特别国债安排1600亿元支持地下管网改造,较上年增加250亿;中央预算内投资安排970亿元城市更新专项。

一、项目谋划的核心逻辑:先体检、后规划、再实施

地下管网项目谋划最容易犯的错误是"上来就写工程量"——更换XX路DN600管道3.2公里,这种写法在评审阶段基本会被直接驳回。

正确的项目谋划必须遵循"三阶段递进"原则。

住建部明确要求:2026年底前需完成30%以上城市老旧管网改造任务。这意味着申报项目必须在年内实质性开工,前期工作必须在申报前全部完成。

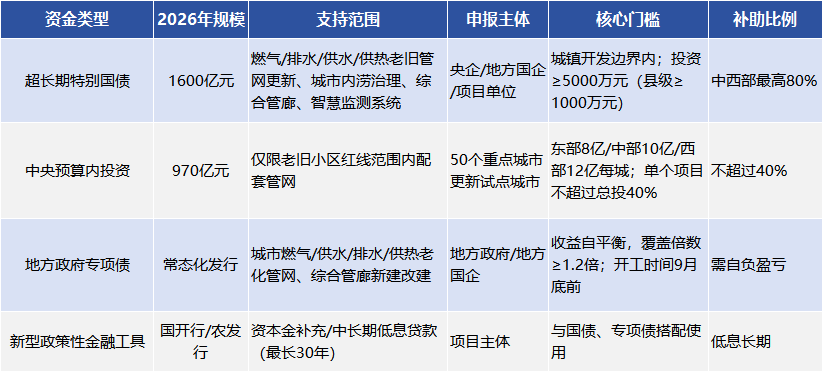

二、四类资金的申报门槛与适用场景

2026年地下管网改造的四类核心资金渠道,各有明确的申报门槛和支持范围,不能混用、不能重复申报同一工程量。

三类资金的关键区别在于:超长期特别国债主要支持纯公益性的主干管网和排涝工程;中央预算内投资只能用于老旧小区配套管网且仅限50个试点城市;专项债必须收益自平衡,适用于有经营性收入的水厂、综合管廊;政策性金融工具用于补足资本金缺口,期限最长可达30年。

同一项目不能同时申报超长期国债和中央预算内投资,这是评审的一票否决项。

三、资金拼盘的"黄金比例"

以排水防涝类项目为例,中国测绘学会地下管线专业委员会测算,四类资金地下管网可调用规模预计在4000亿元以上。

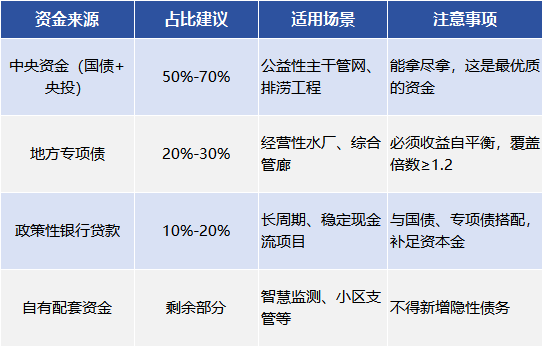

一个健康的资金拼盘结构应当遵循以下比例:

实操中常见的三种组合模式:

第一种是"国债+专项债"组合,适用于纯公益主干管网+经营性水厂的打包项目。国债资金覆盖管网改造主体工程,专项债覆盖水厂扩建和运营设施。这种模式在三明市的37个管网项目中得到验证,累计获批国债资金12.9亿元。

第二种是"央投+政策性金融"组合,适用于老旧小区配套管网改造。中央预算内投资占比不超过40%,剩余部分由国开行或农发行提供30年期低息贷款。杭州上城区城市更新项目采用这种打法,4500万元政策性工具补充资本金,配套3.6亿元项目贷款。

第三种是"专项债+REITs"组合,适用于新建综合管廊项目。建设期用专项债融资,运营成熟后发行公募REITs盘活存量资产。这种模式要求管廊项目必须有稳定的入廊收费机制和管线单位入廊意向协议。

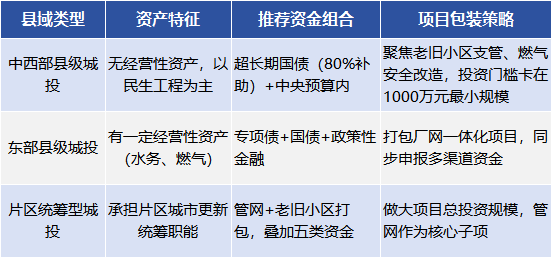

四、县域差异化申报路径

县域城投的资产结构和项目体量与地市级存在显著差异,申报策略不能照搬大城市经验。

县域项目包装的核心技巧是"以片区或流域级系统性工程立项,不以修几条路下的管道申报"。

以一个典型的县级排水防涝项目为例,错误写法是"更换XX路DN600排水管道3.2公里",正确写法应当是"XX片区雨污分流及内涝综合治理工程——对XX平方公里范围内建成于1990年代的排水系统实施全面更新改造,新建雨水主管网XX公里、污水管网XX公里,同步实施道路恢复XX万平方米、智慧监测点位XX处,实现片区雨污分流率从45%提升至90%,内涝防治标准从3年一遇提升至10年一遇"。

建设内容包装的四要素是:具体工程量+解决什么问题+达到什么标准+产生什么效益。

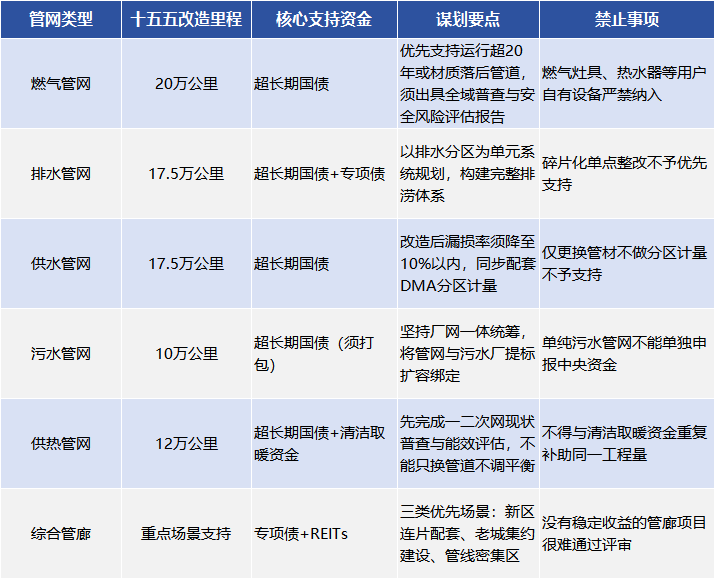

五、六类管网的差异化谋划要点

地下管网包含六大类别,每类管网的项目谋划逻辑和申报重点存在差异。

六类管网中,燃气管网的安全优先级最高,供水和排水管网的投资体量最大,污水管网必须打包申报,综合管廊必须有稳定收益来源。

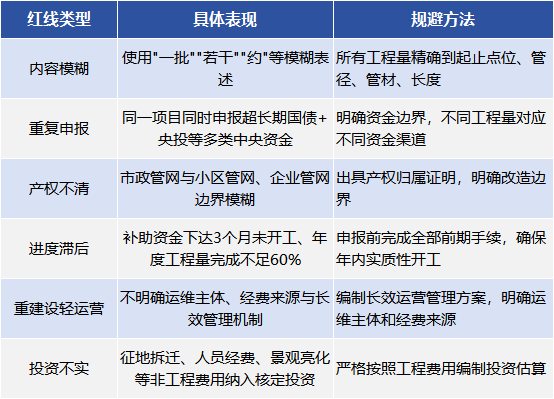

六、评审阶段的六条红线

管网项目在评审阶段有六条一票否决的红线,任何一条触碰都会导致项目被驳回。

结语

5万亿地下管网投资窗口已经打开,但资金不会流向准备不充分的项目。县域城投需要在三个方面抢占先机:

第一,尽快完成全域管网体检,形成隐患清单和改造清单双台账;

第二,以片区或流域为单元包装系统性工程,避免碎片化项目;

第三,根据项目性质精准匹配四类资金,搭建合理的资金拼盘结构。

项目谋划的质量决定了资金争取的成败。5万亿盘子摆在面前,谁能把项目包装到位、把资金拼盘搭好,谁就能抢到第一批。
